关于装修流程,相信是大部分开始装修的小白们最关心和最想开始了解的。网上有不少大咖们也总结不少装修的流程,小匠今天也总结一些经验:
一、首先你得大概知道,无论是全包、半包、清包,整个装修过程都大概分成两个部门:硬装和软装。
硬装相对于软装来说的,简言之可以说就是一些实质性的框架性的装修工程如水电、泥工、木工等。硬装大部分都是平果装修公司负责的。
软装呢简单理解大概就是家居类,装饰类的一些后期装饰性的,使用性质的东西。软装部门大概都是需要我们自己购买的一些东西。
二、按照工序种类来分的话你要大概知道整个装修过程大概有这么几个工序:拆改--水电--泥工--木工--油漆--软配。
三、依次展开各个工序
1.收房验房:装修的房子首先得拿到房子,哈哈。交房的时候,有个重要节点就是验房。可以找专业验房的,也可以自己来。
2.制定预算:房子拿到了,那就要考虑装修了。这个节点我们就可以开始制定装修的整个预算,即大概要花多少钱装修,详细的话可以制定出每一项你的预计支出。对于大多人来说,制定预算还是比较重要的,这样可以比较好的控制整个装修的花费 (土豪不差钱的就直接飘过吧)。制定预算的同时就可以考虑下装修风格问题,想清楚自己要装成什么样的,一个大概的框架。
3.选定装修公司:预算做完了,风格什么的也大概有数了,那就开始找装修公司吧。这个节点可能是比较累的,因为既然不是那么懂行,又要跟懂行的人交流沟通。这个过程,基本大部分人只能冲着装修公司的口碑和装修总价格去定夺 。根据我的经验,这个阶段最急不得,本身这个阶段要我们有足够的经验才能抉择的,但现在却让我们确定,所以建议慢慢来,多多比较,有不清楚的地方,在选定公司和签订合同之前尽量了解清楚。
这个阶段要确定的事情也比较多:

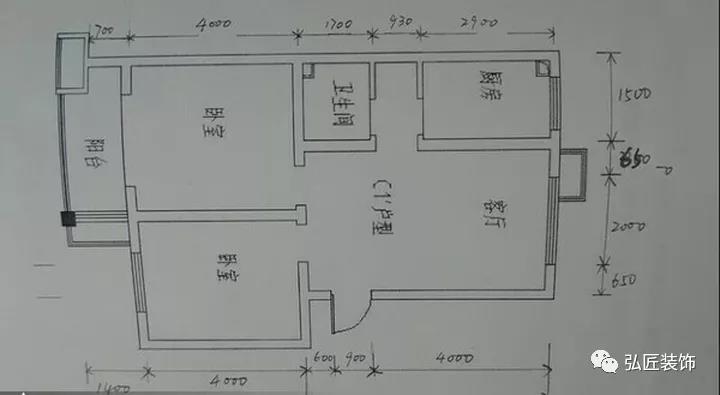

(1).量房确定尺寸
明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸。顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。
(2).沟通设计方案和风格
(3).审核预算清单
4.签订合同
对于大多数来说,这个阶段都是仓促的,没底的。所有后期矛盾和冲突的原点都是在这里埋下的,网上很多关于如何选择平果装修公司的文章,但是依然没办法应用到每一个案例上,每个人遇到的情况各不相同,很难有一个方法通用。还是那一句忠告:这个阶段切忌心急,前期沟通的越充分,后期矛盾的隐患相对来说会越少。
5.开工前的一些手续:平果装修公司定下来了,合同也签了。那接下来就是择良辰吉日开工吧。
开工前有一些事情需要准备:
(1).比如和平果装修公司确定具体施工工期。
(2).然后需要到物业备案。
(3).水电气这时候也可以手续先走起来了。
(4).还需要确定一些家具及洁具的尺寸,因为水电施工的确切位置什么的是根据你实际购买的家具尺寸确定的。

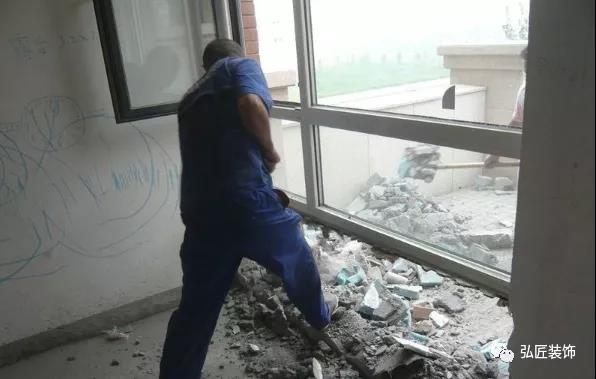

6.正式开始施工之拆改:正式开始施工后,第一个要做的就是根据家里的设计,该拆的拆,改砌的砌,该移的移。这个阶段要做的就是如果要敲墙需要敲墙审批,这个可以提前走好程序,然后就是找好敲墙的人(有的公司包敲墙费用,有的不包),包括垃圾运送费用等一起谈妥。有要移动的东西也谈好移动的费用,要包阳台的这个节点也可以开始联系好了。然后就开始砸吧。
这个阶段还有一些事情需要做掉:
(1).打孔--包括水电走线布管需要的孔,安装空调走线需要的空等提前开好,会后续水电及家电安装做好准备。
(2).橱柜厂家可以进行初步测量,确定厨房水电的布局。

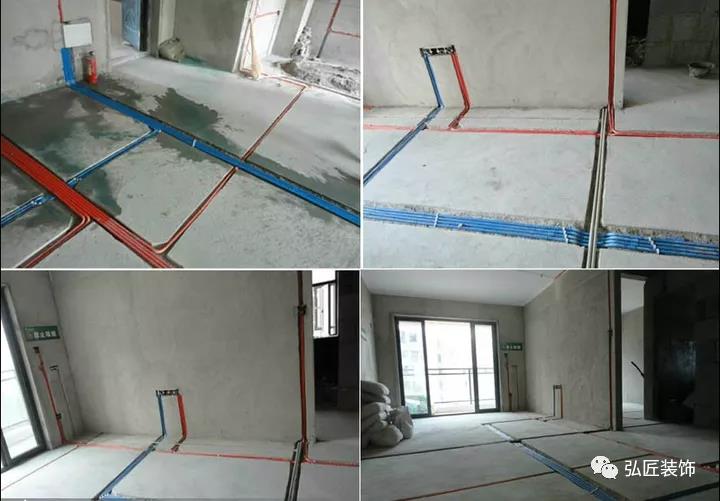

7.正式施工之水电阶段:
水电路改造之前,主体结构拆改应该基本完成了。在水电改造和主体拆改这两个环节之间,还应该进行橱柜的第一次测量。其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。主要包括:
1、看看油烟机插座的位置是否影响以后油烟机的安装;
2、看看水表的位置是否合适;
3、看看上水口的位置是否便于以后安装水槽。
水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。
有些业主一直认为装修开始之前,一些主料应该事先进场。我要说的是,除非是主体拆改需要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后。因为电路改造如果涉及地面开槽的话,瓷砖、大芯板码放的位置不当的话,工人搬来搬去很是麻烦在此提醒注意。
这个阶段要做的事情还有:
(1).有中央空调的也可以安装了。
(2).烟道也可以预埋起来了。
(3).空开强电箱需要买过来安装上去。
8.正式施工之泥工:这个阶段是水电验收完成或者水电快要结束的时候就可以开始了 。主要包括包管砌墙,地砖墙砖铺贴,有需要找平的地方找平等。
还有就是:
(1).橱柜二次测量,确定准确尺寸。
(2).燃气热水器什么的也可以挂起来了。
(3).燃气表,管线也可以装起来了。
(4).踢脚线、门槛石、台面板安装。

9.正式施工之木工:泥工地转铺贴的差不多的时候,木工差不多就可以进场了。木工主要做:各种柜体、吊顶,木质石膏板隔墙等。也就是交叉进行,一般木工的周期也是比较长的,当然根据家里做的柜子的不同而不同,哈。这个阶段要注意做好地面墙面保护,因为是交叉施工。木工的一些细节问题可以在水电放样的时候一起沟通,也可以这个节点和木工过一下。其实我现在发现,设计师的设计和实际的施工多少还是有些偏差的。好的设计师可以做到尽量偏差少些,差的设计师给你的赶脚就是一个纸上谈兵的秀才,只知画图,具体能否施工还得具体施工现场沟通,切记!

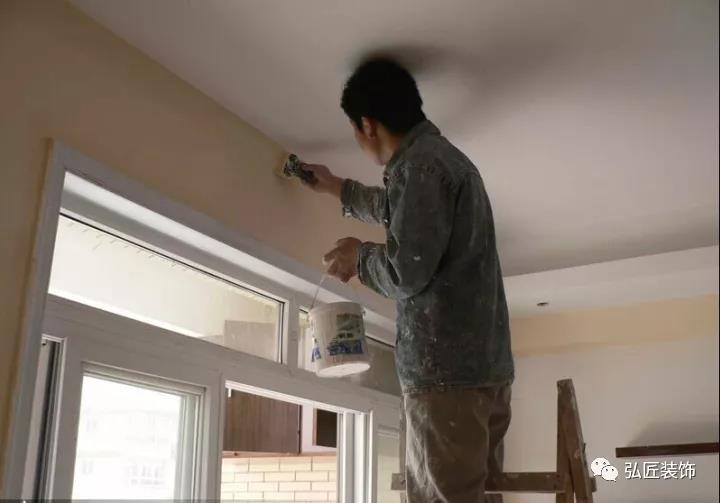

10.正式施工之油漆:硬装的最后一个工序了。木工快完成的时候油漆工就差不多可以进场了,进行顶面墙面等的油漆粉刷。这个阶段的保护也是必不可少的。不能破坏了之前的成果。
11.成品安装阶段:油漆完成后,可以进行一些成品的安装铺设。

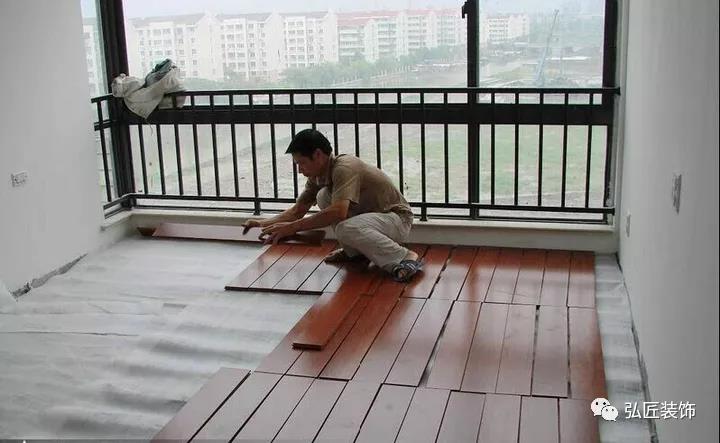

比如:1.地板铺设
在木门安装的第二天就可以安装地板了,地板安装需要注意以下几个问题:地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议同学地面找平或局部找平,以地板厂家的实际勘测为准;地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。
集成吊顶安装 3.橱柜安装(也可以前面做掉)4.木门移门安装 5.卫浴电器安装 6.开关面板灯具 7.窗帘窗纱等 8.家具啥的也可以进来了。总之,这个节点把该安装都拿来安装吧。
12.收尾工作:就是一些修修补补以及细节问题调整工作。
13.入住:晾一段时间,准备搬家入住吧。
这个是我装修到现在所经历的一个会议,不一定准确和完整。也不一定适用所有人,大家可以根据情况进行调整,比如有些东西的安装可以提前和延后,都是可以的,具体和现场施工负责人确认即可。
装修后才知道的事(留着备用)
经验,让你少走弯路。
1. 床垫太软。
2. 如果家中会做饭频率很高的话,尽量放弃开放式厨房,会有油烟问题。
3. 卫生间、厨房小水宝,热水来得快,使用时比较方便。
4. 很多人说烟机中式的比欧式的吸力更强,其实是不对的,吸力的好坏主要看排风量。
5. 电源插座能多装尽量多装点,否则家里到处都是拖线板。
6. 鞋柜的隔板不要做到头,留一点空间好让鞋子的灰能漏到最底层。
7. 浴缸PK淋浴,二选一的话,还是建议淋浴,浴缸装好,从来也没泡过澡的不是少数。
8. 如果有2个卫生间,装一个浴缸还是有必要的,泡泡大件衣物,帮小宝宝洗澡都是不错的选择。
9. 装灯时没考虑餐桌摆放位置,现在灯不在餐桌正中。
10. 如果喜欢上网,每个房间的每面墙上,都预留至少2个网口和2个以上的插座。无线路由的确可以解决问题。
11. 后悔厨房烟道没有打出去,现在只要楼里有人烧菜,自家的脱排油烟机就必须同时打开,不然满屋子的油烟味。
12. 房内各种插座的位置,与后来买的家具尺寸有偏差,浪费了很多插座。
13. 如果在商场里都么买到的,就千万不要叫木工做!除非这个木工手艺相当的好。
14. 地板颜色要略浅的,不容易看到灰,厨卫地砖反而要略深,不容易发现到处都是头发,这样才最耐脏。
15. 餐厅最好装个吊扇,超级舒服。
16. 储物空间尽量多一点,入住后需要收纳的杂物会越来越多。
17. 阳台的墙面最好还是用瓷砖,比涂料更防水。
18. 后悔买了装了那么多灯,其实固定用的就那几个。
19. 厕所的梳洗台是玻璃的,超级容易弄脏。
20. 卧室的顶灯最好是双控的,门旁一个,床边一个,省得大冬天躺在床上了再起来关灯。
21. 浴室五金件,龙头之类的绝对是一分价钱一分货。
22. 装修时尽量不要留擦不到的地方, 死角卫生很难搞。
23. 将来打算要孩子的家庭,一定要算好尺寸,在床的旁边要预留可放婴儿床的位置
24. 建议所有龙头都装冷热水管,装修时多装一点花不了很多钱,事后想补救超级困难
25. 房间里的不实用的布置越少越好 人民币贴上去就撕不下来了 早晚过时。
26. 买任何东西时注意家里面门的大小,别买好了搬不进去。
27. 实木地板脚感好但需要保养,复合地板清洁起来方便。
28. 隐形门是中看不中用的,想开着透气都麻烦。
29. 步入式衣柜好是好,不过比较容易积灰,敞开式的书架、置物架等(没有门的那种),好看是好看,但是擦起来好痛苦啊,特别是书,一层灰。
30. 灯千万不能是冲上的,那个挂上去之后就等着积灰吧。
最后就是晒美图啦!!!!!
